□ PERT网络分析
PERT网络分析(或称计划评审技术 Program Evaluation and Review Technique)最初是在50年代末开发潜艇系统中为协调3000多个承包商和研究机构而开发的。PERT网络是一种类似流程图的箭线图,它描绘出项目包含的各种活动的先后次序,标明每项活动的时间或相关的成本。对于PERT网络,项目管理者必须考虑要做哪些工作,确定时间之间的依赖关系,辨认出潜在的可能出问题的环节,借助PERT还可以方便地比较不同行动方案在进度和成本方面的效果。
构造PERT图,需要明确三个概念:事件、活动和关键路线。事件(Events)表示主要活动结束的那一点;活动(Activities)表示从一个时间到另一个事件之间的过程;关键路线(Critical
Path)是PERT网络中花费时间最长的事件和活动的序列。
开发一个PERT网络要求管理者确定完成项目所需的所有关键活动,按照活动之间的依赖关系排列它们之间的先后次序,以及估计完成每项活动的时间。这些工作可以归纳为5个步骤。
1.
确定完成项目必须进行的每一项有意义的活动,完成每项活动都产生事件或结果
2. 确定活动完成的先后次序
3.
绘制活动流程从起点到终点的图形,明确表示出每项活动及其它活动的关系,用圆圈表示事件,用箭线表示活动,结果得到一幅箭线流程图,我们称之为PERT网络
4. 估计和计算每项活动的完成时间
5.
借助包含活动时间估计的网络图,管理者能够制定出包括每项活动开始和结束日期的全部项目的日程计划。在关键路线上没有松弛时间,沿关键路线的任何延迟都直接延迟整个项目的完成期限。
下面举一个例子来说明。假定你要负责一座办公楼的施工过程,你必须决定建这座办公楼需要多长时间。下表概括了主要事件和你对完成每项活动所需时间的估计。

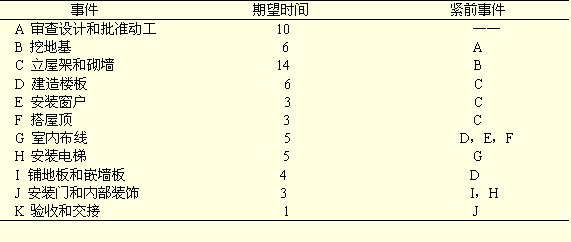

建筑办公楼的PERT网络

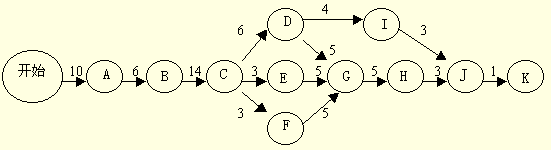

下面画出了基于表的数据的PERT网络。
完成这栋办公楼将需要50周的时间,这个时间是通过追踪网络的关键路线计算出来的。该网络的关键路线为:A-B-C-D-G-H-J-K,沿此路线的任何事件完成时间的延迟,都将延迟整个项目的完成时间。
|
